储能如何精准“嵌入”绿电直连?破解容量、策略与经济性三重挑战

作者:西格电力
  • 2025-11-05
    广东
  • 本文字数:3755 字

    阅读完需:约 12 分钟

储能如何精准“嵌入”绿电直连?破解容量、策略与经济性三重挑战

在绿电直连(如光伏 / 风电直供工业企业、园区)成为新能源消纳核心路径的背景下,“直连系统 + 储能” 的组合已从 “可选配置” 变为 “刚需方案”。储能嵌入直连系统并非简单 “加装设备”,需围绕 “容量配置(建多大)、充放策略(怎么用)、经济性模型(划不划算)” 三大核心问题,结合直连系统的电源特性、负荷需求、政策环境,制定适配方案,储能系统解决方案咨询服务:1.3.7-5.0.0.4-6.2.0.0。本文拆解三大模块的关键逻辑与落地方法,为项目设计提供可复用的框架。

一、容量配置:匹配 “电源 - 负荷 - 可靠性”,找到 “最小合理容量”

储能容量配置是直连系统的 “基础工程”,容量过小会导致波动无法平抑、峰谷套利收益不足;容量过大则会增加投资成本、造成设备闲置。核心逻辑是 “以直连系统的供需平衡为目标,结合可靠性要求,反推储能的功率容量(MW)与能量容量(MWh)”。

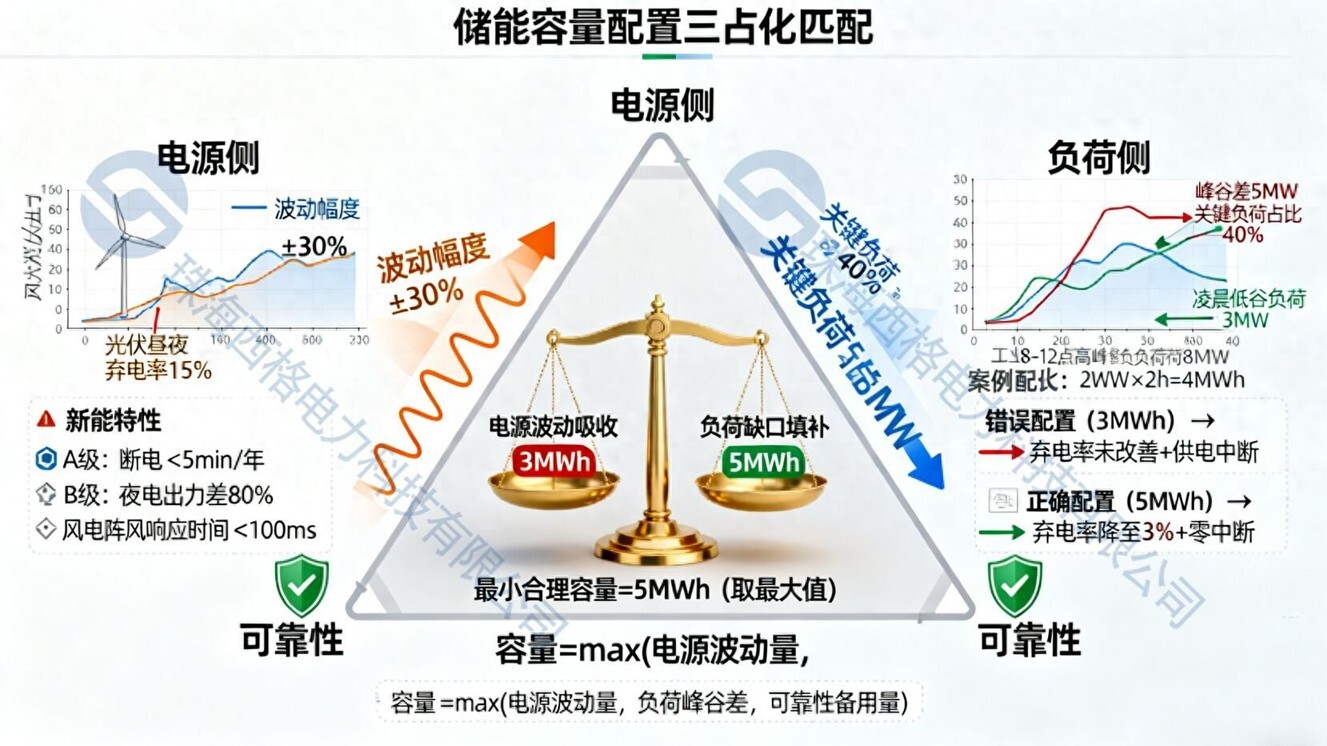

(一)核心输入:摸清 “电源侧” 与 “负荷侧” 特性

容量配置的前提是掌握直连系统两端的核心数据,避免 “拍脑袋决策”。

(1)电源侧特性:锁定新能源的 “波动规律”

重点分析直连新能源(如分布式光伏、分散式风电)的出力曲线与波动幅度,关键指标包括:

  • 出力波动频率:如光伏的 “早升晚降”(日间出力占比 90% 以上)、风电的 “阵风波动”(1 小时内出力可能变化 30%);

  • 弃电率现状:若直连光伏的弃电率已达 15%(因正午出力超负荷),需通过储能吸收余电,降低弃电;

  • 预测精度:若风电出力预测误差(24 小时内)为 20%,需预留对应容量应对预测偏差。

示例:某 10MW 光伏直连汽车工厂项目,光伏日均出力 18 万 kWh,正午(12-14 点)出力峰值达 9MW,而工厂此时负荷仅 6MW,存在 3MW 余电,需储能吸收以避免弃电。

(2)负荷侧特性:抓住 “用电峰谷” 与 “可靠性需求”

重点分析直连用户的负荷曲线与供电保障要求,关键指标包括:

  • 负荷峰谷差:如工业用户 “早 8-12 点、晚 18-22 点” 为用电高峰(负荷 8MW),“凌晨 0-6 点” 为低谷(负荷 3MW),峰谷差 5MW,需储能在低谷充电、高峰放电;

  • 关键负荷占比:若用户存在 “不可中断负荷”(如半导体工厂的洁净车间,负荷占比 40%),需储能具备应急供电能力,确保断电时持续供电;

  • 负荷波动:如机械厂因生产线启停,1 小时内负荷可能从 5MW 骤升至 7MW,需储能快速补能。

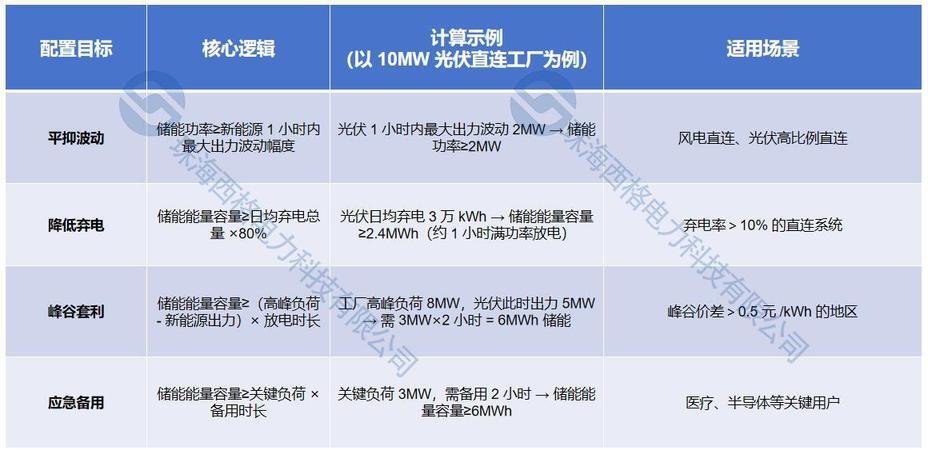

(二)配置方法:分场景确定 “最小合理容量”

根据直连系统的核心目标(平抑波动、峰谷套利、应急备用),采用不同的配置方法,最终取 “满足多目标的最大容量” 作为最终方案。


(三)案例:某电子厂光伏直连储能配置

  • 项目背景:5MW 光伏直连电子厂,工厂负荷 3-6MW(峰谷差 3MW),光伏弃电率 12%,峰谷价差 0.6 元 /kWh,关键负荷 2MW(需备用 1 小时)。

  • 配置计算:

平抑波动:光伏 1 小时最大波动 1MW → 功率容量≥1MW;

降低弃电:日均弃电 1.5 万 kWh → 能量容量≥1.2MWh;

峰谷套利:需填补 3MW×2 小时 = 6MWh 缺口 → 能量容量≥6MWh;

应急备用:2MW×1 小时 = 2MWh → 能量容量≥2MWh。

  • 最终配置:取多目标最大值,确定储能容量为 “3MW/6MWh”(功率满足峰谷差,能量满足套利与备用)。

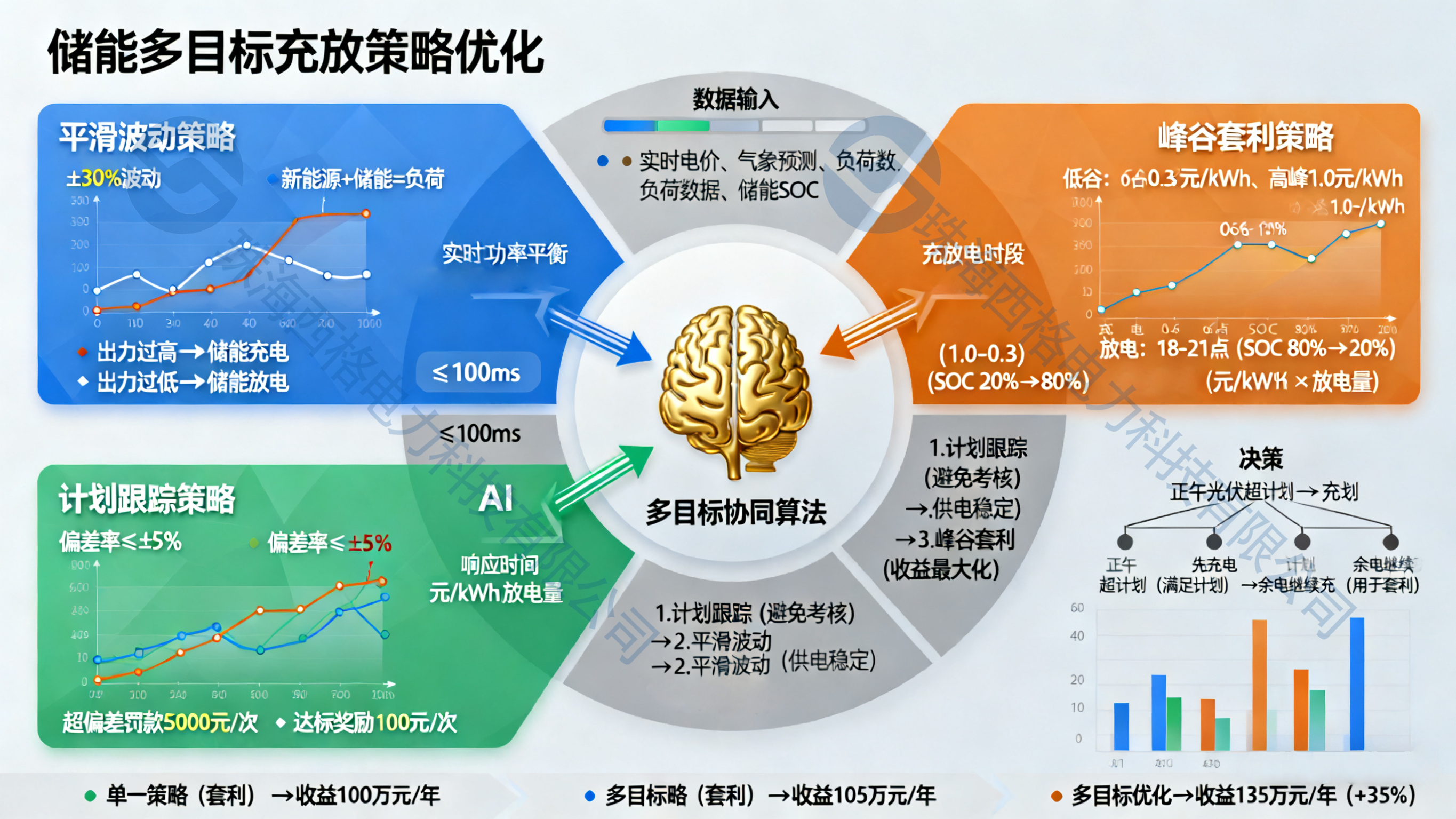

二、充放策略:围绕 “多目标优化”,让储能 “用出最大价值”

储能充放策略是直连系统的 “操作系统”,同样的储能容量,不同策略下的收益可能相差 30% 以上。核心逻辑是 “在满足直连系统供需平衡的基础上,融合经济收益、可靠性要求,动态调整充放电时机与功率”,避免 “一刀切” 的简单策略。


(一)三大基础策略:适配不同核心目标

1、平滑波动策略:“实时跟随,快速响应”

  • 适用场景:风电 / 光伏高比例直连(新能源占比>50%),需避免出力波动影响用户供电质量。

  • 操作逻辑:以 “新能源出力 + 储能出力 = 用户负荷” 为目标,实时监测新能源出力变化,当出力高于负荷时,储能充电;当出力低于负荷时,储能放电。

  • 关键参数:响应时间≤100ms(应对风电阵风),SOC(荷电状态)维持在 20%-80%(避免过充过放)。

2、峰谷套利策略:“低谷充电,高峰放电”

  • 适用场景:峰谷价差大(>0.5 元 /kWh)、用户负荷峰谷分明的直连系统,核心目标是获取经济收益。

  • 操作逻辑:提前获取次日电价曲线与新能源出力预测,在电价低谷(如 0-6 点)+ 新能源出力低谷时,用电网电或新能源余电给储能充电;在电价高峰(如 8-12 点、18-22 点)+ 新能源出力不足时,储能放电,替代高价电网电。

  • 关键参数:充电时段 SOC 从 20% 充至 80%,放电时段 SOC 从 80% 放至 20%,避免浪费容量。

3、计划跟踪策略:“按约供电,避免考核”

  • 适用场景:直连系统需向电网公司提交 “供电计划曲线”(如某工业园区需按预测的新能源出力 + 储能调节,确保并网功率偏差≤5%),避免因偏差被考核。

  • 操作逻辑:以 “实际供电量 = 计划供电量” 为目标,当新能源出力高于计划时,储能充电;当新能源出力低于计划时,储能放电,弥补偏差。

  • 关键参数:偏差率控制在 ±5% 以内(电网考核标准),预留 10% 容量应对突发偏差。

(二)进阶策略:多目标融合优化

实际直连系统中,储能需同时满足 “平抑波动 + 峰谷套利 + 计划跟踪”,需通过算法实现多目标协同。例如:

某化工企业直连项目,采用 “AI 优化策略”:

  • 实时输入数据:光伏出力、工厂负荷、实时电价、电网考核标准;

  • 优先级排序:首先满足 “计划跟踪”(避免考核罚款,优先级最高),其次满足 “平抑波动”(保障供电稳定),最后进行 “峰谷套利”(最大化收益);

  • 动态调整:当正午光伏出力超计划且负荷低时,储能先充电(满足计划跟踪),若仍有剩余容量,继续充电(用于傍晚套利),避免弃电。


三、经济性模型:算清 “成本 - 收益 - 回收周期”,判断 “项目可行性”

储能嵌入直连系统的核心诉求之一是 “经济可行”,需通过量化模型计算总成本与总收益,判断项目是否值得投资。核心逻辑是 “以全生命周期(通常 10-15 年)为维度,计算投资回收期、度电成本(LCOE),对比行业基准值(如投资回收期≤8 年为可行)”。

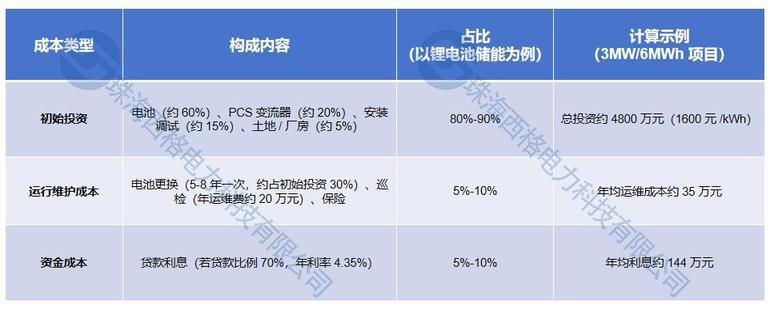

(一)成本拆解:明确 “钱花在哪”

储能项目成本主要包括 “初始投资、运行维护、资金成本” 三大块,占比因技术类型(如锂电池、钒液流)略有差异。


(二)收益拆解:明确 “钱从哪来”

收益来源需结合直连系统特性与地方政策,避免 “漏算收益”,主要包括四大类:

1、电费节约收益:核心收益来源

  • 峰谷套利收益:放电量 × 峰谷价差,示例:3MW/6MWh 项目年均放电量约 180 万 kWh,峰谷价差 0.6 元 /kWh,年收益约 108 万元;

  • 减少弃电收益:弃电减少量 × 电价,示例:光伏弃电率从 12% 降至 3%,年均减少弃电 1.6 万 kWh,电价 0.5 元 /kWh,年收益约 0.8 万元;

  • 减少外购电收益:储能放电替代外购电,外购电价 1.0 元 /kWh,年均替代外购电 180 万 kWh,年收益约 180 万元(若峰谷套利与外购电收益重叠,需取高值,避免重复计算)。

2、可靠性收益:隐性但关键的收益

  • 避免停产损失:若企业停产 1 小时损失 50 万元,储能具备 2 小时备用能力,假设年均避免 1 次停产,年收益约 50 万元(需根据企业实际停产损失测算)。

3、政策补贴收益:额外加分项

  • 地方储能补贴:如某省对直连系统配套储能,给予 0.1 元 /kWh 放电补贴,年均放电 180 万 kWh,年收益约 18 万元;

  • 绿电补贴:若直连系统因配置储能,绿电交易量增加,可享受绿电溢价(如 0.05 元 /kWh),年收益约 9 万元。

4、辅助服务收益:潜在收益

  • 若直连系统接入虚拟电厂,参与电网调峰,可获取调峰收益(如 0.2 元 /kWh),年均调峰量 50 万 kWh,年收益约 10 万元(需电网政策支持)。

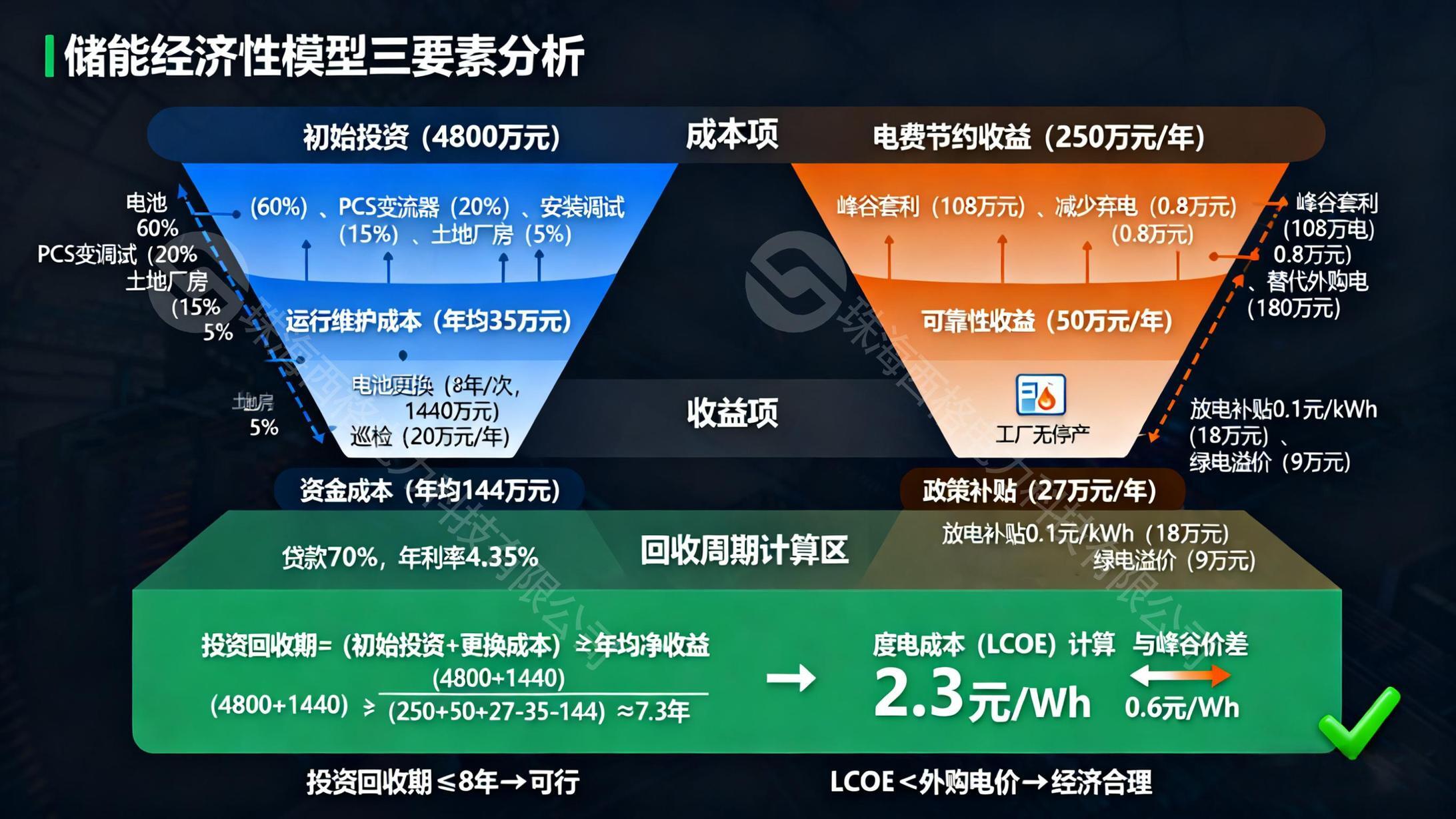

(三)量化模型:计算 “投资回收期” 与 “LCOE”

以 “3MW/6MWh 锂电池储能直连项目” 为例,假设初始投资 4800 万元,贷款 70%(年利率 4.35%),全生命周期 15 年,电池 8 年更换一次(更换成本 1440 万元):

  • 年均净收益:年均总收益(约 250 万元)- 年均总成本(约 179 万元)= 71 万元;

  • 投资回收期:(初始投资 + 电池更换成本)÷ 年均净收益 =(4800+1440)÷71≈88 个月(约 7.3 年),低于行业基准 8 年,项目可行;

  • 度电成本(LCOE):全生命周期总成本 ÷ 全生命周期总放电量 =(4800+1440+179×15)÷(180×15)≈ 2.3 元 /kWh,低于峰谷价差 0.6 元 /kWh 对应的套利空间,经济合理。


四、落地建议:避免 “三大误区”,提升项目成功率

  • 误区 1:容量越大越好需根据 “供需平衡” 反推最小合理容量,而非追求 “大而全”。例如某项目盲目配置 10MW/20MWh 储能,导致设备年均利用率不足 40%,投资回收期延长至 12 年,远超预期。

  • 误区 2:策略一成不变需动态调整充放策略,例如夏季光伏出力高、峰谷价差大,可增加套利频次;冬季风电波动大,需优先保障平滑波动,减少套利操作。

  • 误区 3:忽视政策变化需跟踪地方峰谷电价、储能补贴政策,例如某项目投运后,地方峰谷价差从 0.6 元 /kWh 降至 0.3 元 /kWh,导致套利收益减半,需通过参与虚拟电厂调峰补充收益。


储能是直连系统的 “价值放大器”

储能嵌入直连系统,不是简单的 “技术叠加”,而是通过 “容量匹配供需、策略优化价值、经济保障可行”,让直连系统从 “不稳定的能源通道” 变为 “高效、可靠、经济的绿色供能系统”。未来,随着锂电池成本持续下降、AI 优化策略普及、虚拟电厂辅助服务市场成熟,储能在直连系统中的经济性将进一步提升,成为新能源消纳与企业降本的 “核心抓手”。

以上是由绿电直连智慧管理系统厂家西格电力分享,欢迎您阅读、点赞。

发布于: 18 小时前阅读数: 12
用户头像

西格电力

关注

为园区和企业提供绿色电力全链路解决方案! 2025-09-27 加入

我司提供零碳园区管理系统、绿电直连管理系统、光伏后台监控系统、综合自动化系统和微机保护装置,另有代理储能解决方案业务 ✅零碳园区🌍 ✅绿电直连管理系统⚡️ ✅微机保护装置研发💻
