数字化转型的关键:MES 系统成功部署的六大阶段与避坑指南
制造执行系统(MES)的部署不仅是软件安装,更是涉及业务流程再造、数据集成、人员变革的系统工程。随着工业 4.0、数字孪生、AIoT 等技术的普及,MES 的部署流程也在不断演进。本文将结合传统项目管理方法和最新技术趋势,详细解析 MES 实施的完整生命周期。

一、项目规划与准备阶段
1、项目启动与团队组建
成立由生产、IT、质量、物流等部门组成的核心小组,明确项目经理(PMO)
引入工业 4.0 顾问(负责数字孪生、AI 集成等新技术落地)
2、需求调研与分析
业务需求挖掘:通过车间现场访谈、价值流图(VSM)分析核心痛点
生产追溯(如电池行业需满足欧盟 CBAM 碳追溯要求)
设备 OEE 提升(通过边缘计算实时分析停机原因)
质量闭环管理(SPC+AI 缺陷预测)
技术需求定义:定数据采集方式:5G+TSN 网络支持毫秒级 PLC 数据采集
评估低代码平台需求(如快速开发 Andon 看板)
3、方案设计与规划
技术架构设计:架构选项适用场景
云端部署(Azure Industrial IoT):多工厂协同、弹性扩展
混合部署(本地服务器+边缘计算):高实时性要求(如半导体行业)
完全本地化:军工等数据隔离要求场景

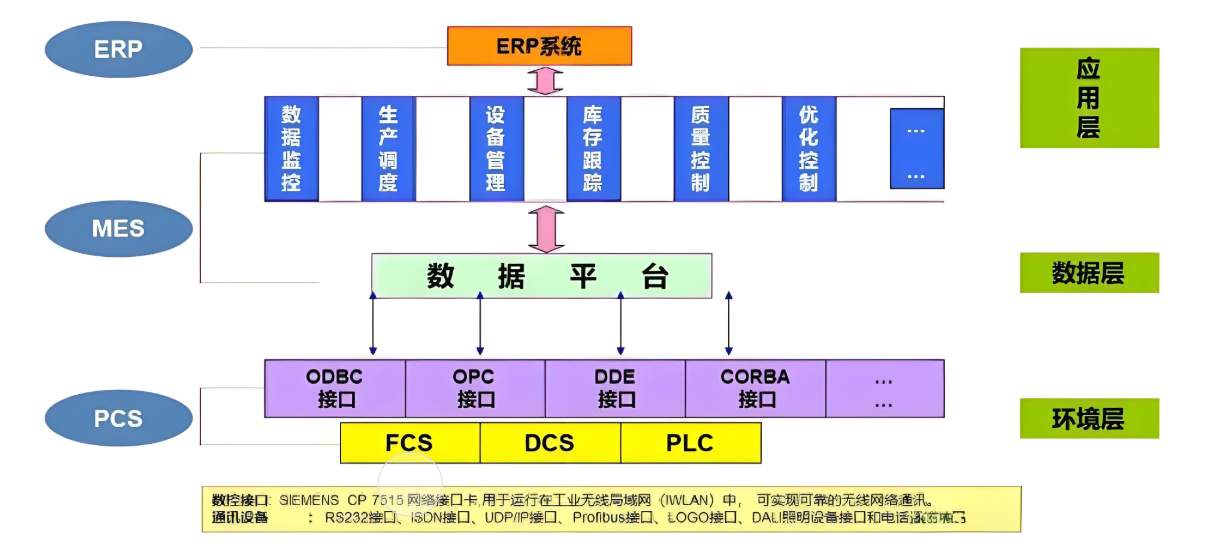

二、MES 系统设计与开发阶段

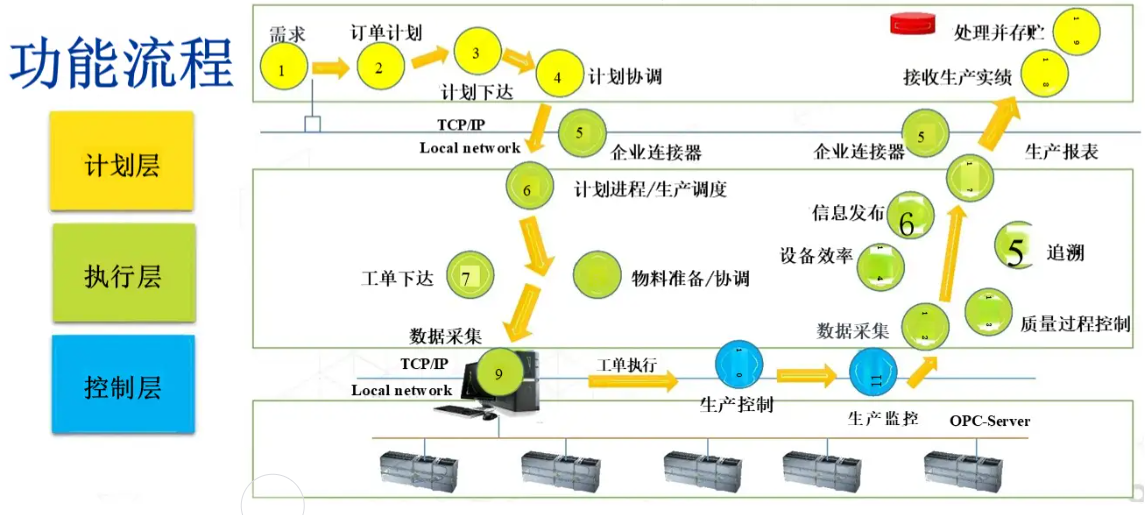

1、详细方案设计
业务流程再造(BPR)
重新设计工单派发逻辑(结合 APS 高级排程算法)
电子作业指导书(SOP)与 AR 眼镜联动方案
接口设计:与 ERP(SAP)的实时集成:通过 ESB 总线同步工单、物料数据
设备层协议:OPC UA over TSN 统一新旧设备通信
2、系统环境搭建
基础设施准备:服务器:符合 IEC 62443 安全的工业服务器集群
数据库:时序数据(InfluxDB)+关系型数据(PostgreSQL)分离部署
网络:5G 专网划分 QoS 优先级(生产数据>视频监控)
3、系统配置与开发
标准化配置:工厂建模(车间/产线/工位三级结构)
物料主数据与 ERP 自动同步校验
三、系统测试与验证
确保系统功能符合设计要求,并且稳定可靠。
单元测试:由开发人员测试自己开发的单个功能模块。
集成测试:测试各模块之间以及 MES 与外部系统(如 ERP)之间的数据流转和业务逻辑是否正确。
用户验收测试:这是关键步骤。由最终用户(车间操作员、班组长等)在实际或模拟的业务场景中测试系统。

第四阶段:培训与上线准备
用户培训:针对不同角色(操作员、质检员、管理员等)进行分层次、分内容的培训。
制作培训手册、操作视频等材料。
数据准备:清理和准备所有需要导入生产环境的静态数据(如物料清单 BOM、工艺路线、设备信息等),并完成最终导入。
上线方案制定:制定详细的上线切换计划,包括上线时间、步骤、回滚预案、上线支持安排等。常见上线方式有:
并行上线:新旧系统同时运行一段时间,数据双录入,安全但工作量加倍。
直接切换:在某个时间点直接切换到新系统,高效但有风险。
分阶段上线:按车间、产品线或功能模块逐步上线。
第五阶段:系统上线与切换
系统部署:将经过测试的系统程序和数据部署到生产服务器。
上线执行:按照上线方案执行切换操作。
现场支持:上线初期,项目组成员必须驻扎在车间现场,及时解决用户遇到的问题,安抚情绪,确保生产秩序不乱。
第六阶段:运维与持续优化
项目移交:将系统从项目组移交给运维团队(通常是客户的 IT 部门和业务维护团队)。
日常运维:包括系统监控、数据备份、用户账号管理、简单问题处理等。
持续改进:收集用户反馈,分析系统运行数据,根据业务变化和新的需求,进行系统的优化和迭代升级。
MES 的部署本质上是一个管理项目,技术只占一部分。成功的核心在于:
清晰的业务目标和范围
强有力的项目管理
业务部门的深度参与和认可
对变革的充分准备和沟通
选择有经验的实施团队和合适的产品
以上六个阶段构成了一个完整的 MES 系统实施生命周期,每个阶段都至关重要,环环相扣,缺一不可。
万界星空科技专注于 MES 系统研发、制造业数字化转型,致力于提供领先的培训、诊断、咨询规划、方案设计、落地实施和持续运营提升辅导。通过结合行业最佳实践和企业实际需求,提供端到端的解决方案,帮助企业实现生产过程的可视化、可控化和智能化。
