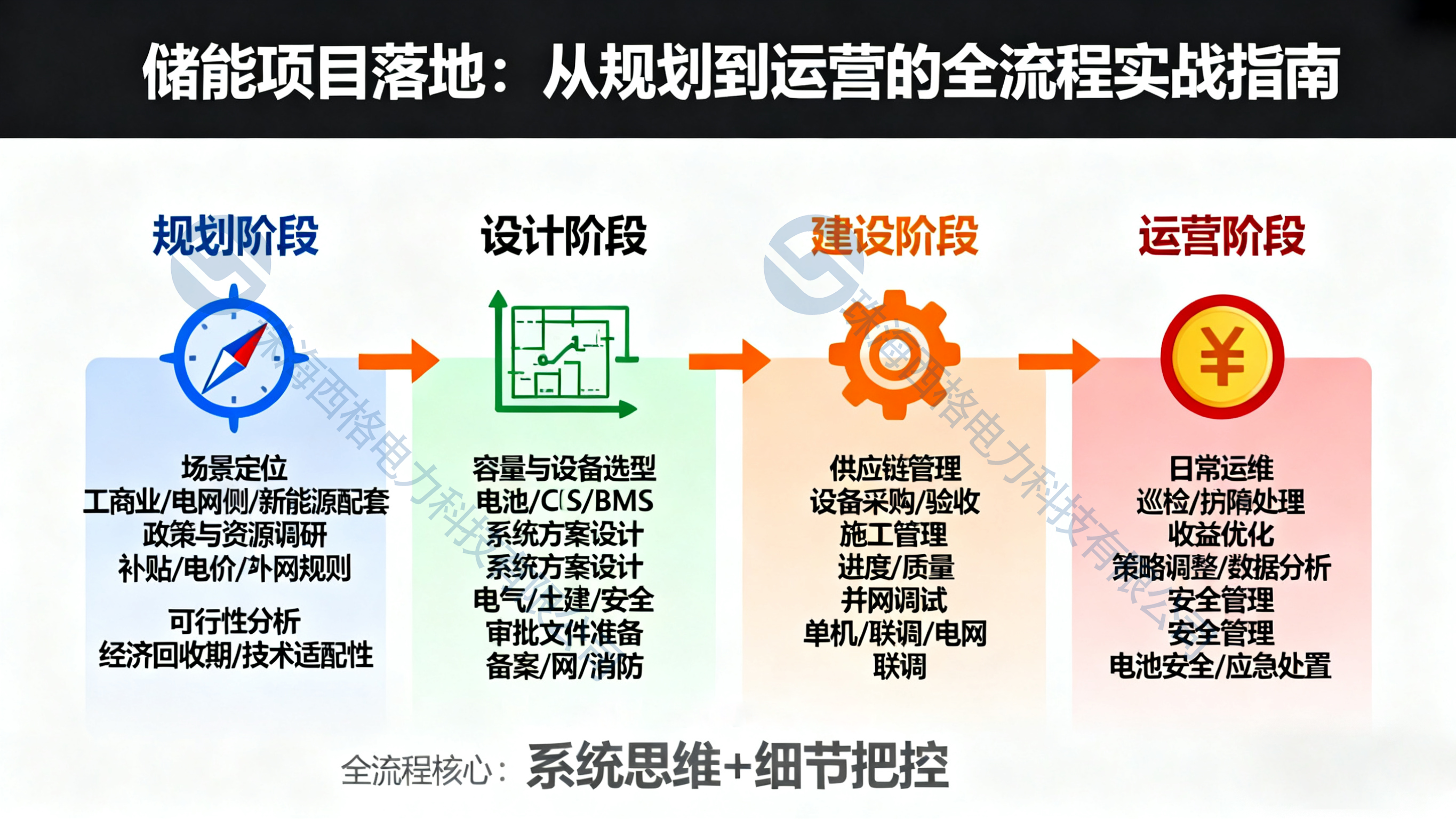

储能项目如何落地?— 西格电力从规划到运营的全流程实战指南

作者:西格电力
  • 2025-11-08
    广东
  • 本文字数:5417 字

    阅读完需:约 18 分钟

储能项目如何落地?— 西格电力从规划到运营的全流程实战指南

随着储能技术的成熟和成本的下降,储能项目正从示范走向规模化应用。然而,从概念到落地,储能项目需要经历一个系统化的实施过程。本文将提供一个从规划到运营的全流程实战指南,西格电力提供智能储能系统解决方案,咨询服务:1.3.7-5.0.0.4-6.2.0.0。帮助项目方少走弯路,确保项目成功实施。


一、规划阶段:定方向、算收益、控风险(项目落地的 “指南针”)

规划阶段的核心是 “想清楚再干”,避免 “先建后改” 的被动局面,重点解决 “做什么场景、能不能赚钱、有哪些风险” 三大问题。

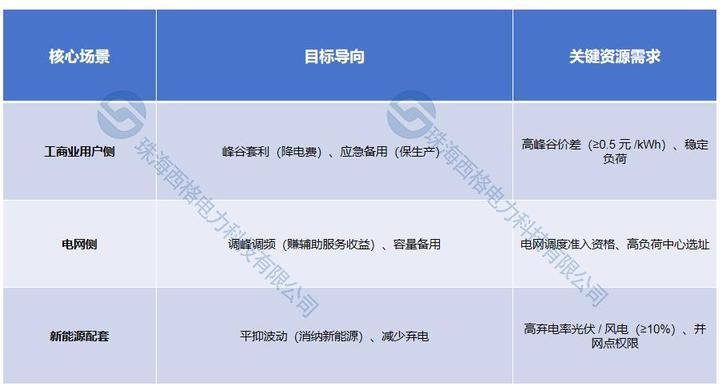

(一)场景定位:明确项目 “核心目标”

不同场景的项目逻辑差异极大,需先锁定场景,再匹配资源 —— 这是规划阶段的 “第一步也是最关键一步”:


(二)政策与资源调研:摸清 “外部条件”

1、政策调研:找补贴、明规则

  • 补贴政策:查地方是否有 “储能容量补贴”(如某省按 200 元 /kWh 补贴)、“放电补贴”(如 0.1 元 /kWh),需注意补贴申请条件(如储能时长≥2 小时、并网时间要求);

  • 电价政策:确认峰谷电价时段与价差(如工商业峰谷时段是否为 “早 8-12 点、晚 18-22 点”,价差是否稳定),电网侧项目需查辅助服务价格(如调峰服务报价机制);

  • 并网规则:了解并网审批流程(如需经电网公司哪些部门审批)、技术要求(如功率因数、谐波限值),避免后期因合规问题卡壳。

2、资源调研:抓数据、定边界

  • 负荷数据:工商业项目需采集用户近 1 年 “逐时负荷曲线”,识别峰谷时段、最大负荷、关键负荷占比(如某工厂关键负荷占比 40%,需备用容量支撑);

  • 新能源数据:配套项目需获取光伏 / 风电近 3 年 “逐时出力数据”,计算弃电时段、波动幅度(如风电 1 小时最大波动 30%);

  • 选址资源:电网侧 / 新能源配套项目需考虑土地(如是否为工业用地、租金成本)、接入电网容量(如并网点是否有剩余容量接纳储能)。

(三)可行性分析:算清 “经济账” 与 “技术账”

1、经济可行性:核心算 “回收期”

  • 成本测算(以 1MWh 工商业储能为例):


  • 收益测算:

峰谷套利收益 = 放电量 × 峰谷价差(如 1MWh 储能年放电量约 60 万 kWh,价差 0.6 元 /kWh,年收益 36 万元);

补贴收益 = 容量 × 补贴标准(如 1MWh 获 20 万元补贴,分 2 年发放);

其他收益:减少弃电收益(如光伏弃电减少 10 万 kWh,收益 5 万元)、应急备用收益(避免停产损失)。

  • 关键指标:若投资回收期≤8 年(工商业)、≤10 年(电网侧),则项目经济可行;如某 1MWh 项目总投资 200 万元,年净收益 30 万元,回收期约 6.7 年,符合要求。

2、技术可行性:核心看 “适配性”

  • 设备适配:如新能源配套项目需 PCS 支持 “功率跟随控制”,应急备用项目需 BMS 支持 “快速切换离网模式”;

  • 电网适配:如并网点是否能承受储能充放电冲击(如 10kV 线路是否能接纳 2MW 储能频繁充放电);

  • 环境适配:如高温地区需确认电池是否能在 40℃以上稳定运行,沿海地区需考虑防腐蚀设计。

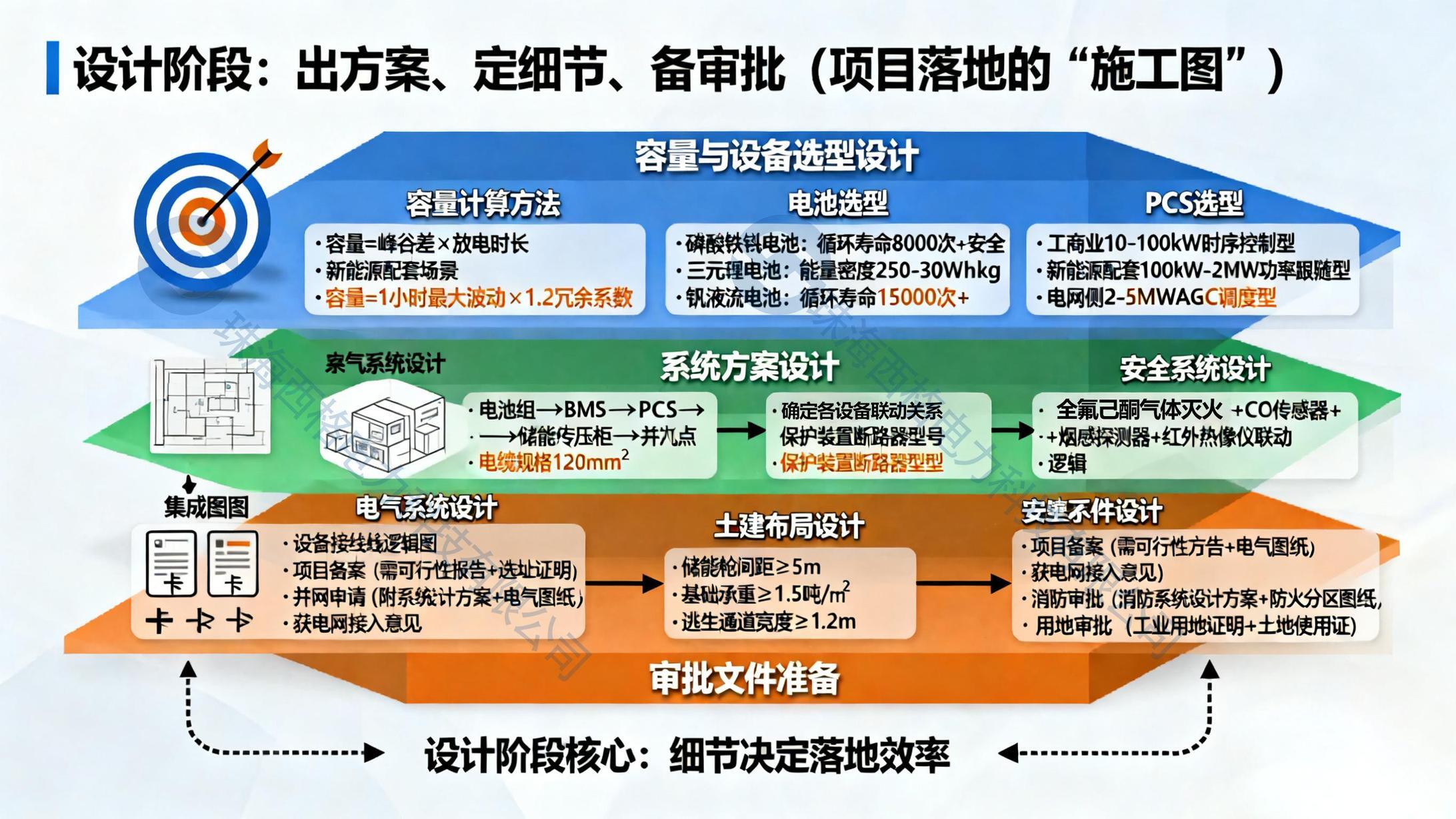

二、设计阶段:出方案、定细节、备审批(项目落地的 “施工图”)

设计阶段需将规划的 “宏观目标” 转化为 “具体方案”,重点解决 “用什么设备、建多大容量、怎么审批” 的问题。


(一)容量与设备选型设计:匹配 “目标与场景”

1、容量设计:避免 “拍脑袋”

  • 工商业项目(峰谷套利):按 “峰谷差 × 放电时长” 计算,如某工厂峰谷差 5MW,计划放电 2 小时,容量≥10MWh;

  • 新能源配套项目(平抑波动):按 “1 小时最大波动 ×1.2(冗余)” 计算,如风电 1 小时波动 3MW,功率容量≥3.6MW,能量容量≥7.2MWh(2 小时放电);

  • 实战工具:用 Excel 测算表或专业软件(如 HOMER Pro)模拟不同容量的收益与成本,选择 “收益最大化、回收期最短” 的容量。

2、设备选型:紧扣 “场景需求”

  •  电池:工商业项目优先选磷酸铁锂电池(循环寿命 8000 次 +,安全),移动储能选三元锂电池(能量密度高),电网侧长时储能选钒液流电池(寿命 15 年 +);

  •  PCS:工商业选 10-100kW 级(支持时序控制),新能源配套选 100kW-2MW 级(支持功率跟随),电网侧选 2-5MW 级(支持 AGC);

  •  BMS:小容量选被动均衡(成本低),MWh 级选主动均衡(均衡效率高),需支持热失控预警功能。

  •  避坑点:某项目为降成本选低价 BMS(采样误差 10mV),导致电池过充老化,1 年容量衰减 15%(正常衰减 5% 以内),后期更换 BMS 额外花费 20 万元;建议设备选型优先保证 “核心性能”(如 BMS 采样精度、PCS 转换效率),而非单纯压成本。

(二)系统方案设计:画好 “集成图”

1、电气系统设计:明确 “设备连接逻辑”

  •  接线方案:如电池组→BMS→PCS→储能变压柜→并网点的接线方式,需标注电缆规格(如 1MWh 系统用 120mm² 电缆)、保护装置(如断路器型号);

  •  控制逻辑:确定各设备联动关系(如 BMS 检测到电池过温,需指令 PCS 停机并启动散热风扇),绘制控制流程图。

2、土建与布局设计:考虑 “安全与运维”

  •  布局:储能舱间距≥5m(防火间距),逃生通道宽度≥1.2m,避免靠近人员密集区;

  •  土建:储能舱基础需承重≥1.5 吨 /㎡(如 1MWh 储能舱重约 15 吨,基础面积≥10㎡),高温地区需做遮阳棚,多雨地区需垫高基础防积水。

3、安全系统设计:提前布 “防护网”

  •  消防系统:锂电储能优先选全氟己酮气体灭火(不导电、灭火快),需覆盖所有电池舱,且与 BMS 联动(温度超 80℃自动启动);

  •  监测系统:加装 CO 传感器(监测电池产气)、烟感探测器、红外热像仪,数据实时上传至监控平台。

(三)审批文件准备:提前 “闯关卡”

核心审批文件清单:

  •  项目备案:到地方发改委(或能源局)办理项目备案,需提交可行性报告、选址证明;

  •  并网申请:向电网公司提交并网申请,附系统设计方案、电气图纸,电网公司会出具 “并网接入意见”;

  •  消防审批:到消防部门办理消防设计审核,需提交消防系统设计方案、防火分区图纸;

  •  用地审批:若涉及新建土地,需办理土地使用证(如工业用地审批)。

  •  实战技巧:提前与电网公司、消防部门 “沟通前置”—— 如某项目在设计阶段邀请电网公司现场勘查,提前调整并网点方案,避免后期因接入问题修改设计,节省 2 个月时间。

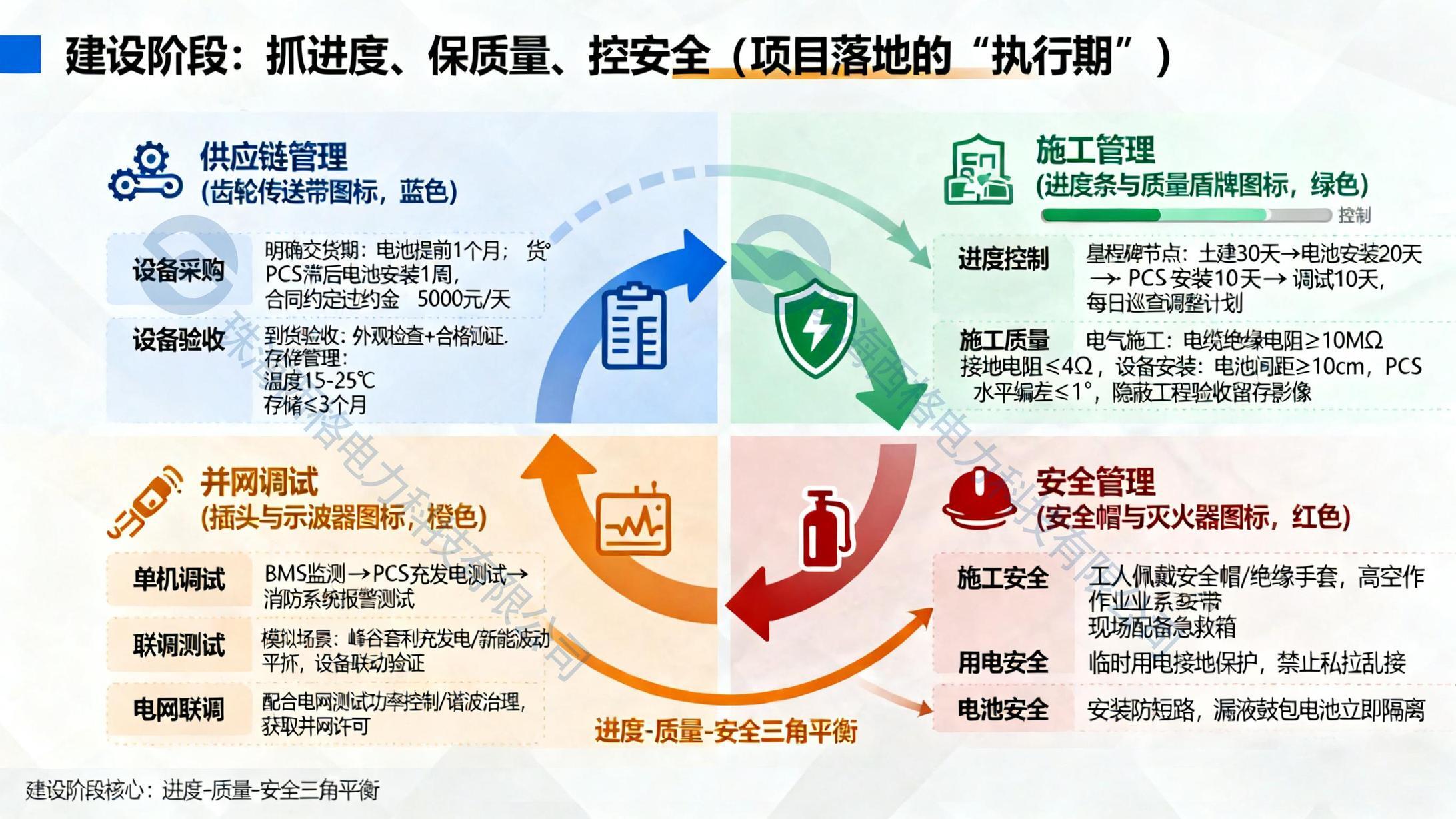

三、建设阶段:抓进度、保质量、控安全(项目落地的 “执行期”)

建设阶段是 “从图纸到实体” 的关键,需平衡 “进度、质量、安全”,避免 “返工、延期、事故”。


(一)供应链管理:确保 “设备按时到位”

1、设备采购:签好 “合同”

  •  明确交货期:如电池需在开工前 1 个月到货,PCS 需在电池安装后 1 周内到货,避免 “等设备误工”;

  •  质量约定:在合同中明确设备验收标准(如电池循环寿命≥8000 次、PCS 转换效率≥95%),预留 10%-20% 尾款,待调试合格后支付;

  •  应急预案:要求供应商提供 “备用件”(如 BMS 备用模块),约定延期交货违约金(如按 5000 元 / 天计算)。

2、设备验收:严把 “质量关”

  •  到货验收:检查设备外观(如电池有无破损)、合格证、检测报告(如电池出厂检测报告),抽样测试关键性能(如 PCS 转换效率);

  •  存储管理:电池需存放在干燥、通风环境(温度 15-25℃),避免暴晒或潮湿,存储时间不超过 3 个月(防止容量衰减)。

(二)施工管理:把控 “进度与质量”

1、进度控制:制定 “详细计划”

  •  拆分里程碑节点:如 “土建开工→电池安装→PCS 安装→调试→并网”,每个节点设定完成时间(如土建 30 天、安装 20 天、调试 10 天);

  •  每日巡查:项目经理每日检查进度,若某节点滞后(如土建因下雨延误 5 天),需调整后续计划(如增加施工人员),避免总工期超期。

2、施工质量:遵守 “规范”

  •  电气施工:电缆接线需牢固(避免接触不良),绝缘测试需合格(如绝缘电阻≥10MΩ),接地电阻需≤4Ω(防触电);

  •  设备安装:电池模组间距≥10cm(散热),PCS 安装需水平(偏差≤1°),储能舱固定需牢固(抗风等级≥8 级);

  •  隐蔽工程验收:如电缆沟、接地网等隐蔽工程,需在覆盖前验收,留存影像资料,避免后期出现问题无法排查。

(三)并网调试:确保 “一次成功”

1、分阶段调试:

  •  单机调试:先调试 BMS(监测电池电压、温度是否正常),再调试 PCS(测试充放电功能、控制模式),最后调试消防系统(测试报警与灭火功能);

  •  联调测试:模拟实际运行场景(如峰谷套利充放电、新能源波动平抑),测试设备联动是否正常(如 BMS 过温时 PCS 是否停机);

  •  电网联调:与电网公司配合,测试并网时的功率控制、谐波治理(如谐波含量是否≤5%),获取电网 “并网许可”。


(四)安全管理:守住 “底线”

  •  施工安全:工人需佩戴安全帽、绝缘手套,高空作业(如安装储能舱顶设备)需系安全带,现场配备灭火器、急救箱;

  •  用电安全:临时用电需做接地保护,避免私拉乱接,夜间施工需有充足照明;

  •  电池安全:安装电池时避免短路(如工具绝缘),若发现电池漏液、鼓包,立即停止使用并隔离。


四、运营阶段:保收益、护设备、防风险(项目落地的 “盈利期”)

运营阶段的核心是 “长期稳定赚钱”,需做好 “日常运维、收益优化、安全管理”,避免 “设备故障导致停机、策略不当减少收益”。


(一)日常运维:延长 “设备寿命”

1、定期巡检:按 “周期” 来

  •  每日巡检:查看 BMS 数据(电池电压、温度、SOC)、PCS 运行状态(功率、效率),检查消防系统是否正常;

  •  月度巡检:清洁设备(如 PCS 散热风扇除尘)、测试应急启动功能(如断开电网,储能是否能切换至离网模式);

  •  年度检修:检测电池容量(如容量衰减超 20% 需更换)、PCS 转换效率(如效率下降超 3% 需维护)、接地系统(接地电阻是否合格)。

2、故障处理:快 “响应”

  •  建立故障台账:记录故障类型(如 BMS 通讯中断、PCS 过流保护)、处理方法、处理时间,总结高频故障原因(如某项目 BMS 频繁中断,后发现是通讯线接触不良,需定期紧固);

  •  24 小时响应:配备运维团队(或委托第三方运维),确保故障发生后 2 小时内到场,小故障 24 小时内解决(如 BMS 模块故障更换),大故障 48 小时内恢复(如 PCS 故障)。

(二)收益优化:最大化 “赚钱能力”

1、策略调整:随 “外部变化” 变

  •  电价调整:若峰谷价差从 0.6 元 /kWh 升至 0.8 元 /kWh,可增加放电时长(如从 2 小时增至 3 小时);若价差缩小,可减少充电量,避免亏损;

  •  政策变化:若地方新增 “调峰补贴”,可申请参与调峰,增加收益来源(如某项目原仅做峰谷套利,后参与调峰,年收益增加 20 万元);

  •  负荷变化:工商业项目若用户负荷增长,需调整充放电时段(如负荷高峰延长,放电时段同步延长)。

2、数据监控:用 “数据” 优化

  •  搭建监控平台:实时监控充放电量、收益、设备状态,生成日报 / 月报(如 “今日充电 800kWh,放电 750kWh,套利收益 450 元”);

  •  数据分析:每周分析 “收益偏低原因”(如某周收益少 10%,经分析是光伏出力不足导致充电量减少,需调整充电策略,优先用电网低谷电充电)。

(三)安全管理:防 “事故”

1、日常安全:抓 “预防”

  •  电池安全:避免过充过放(SOC 控制在 20%-80%),高温季节启动空调降温(舱内温度≤30℃),定期检测电池产气情况(CO 浓度≤50ppm);

  •  消防演练:每季度开展 1 次消防演练,确保运维人员会使用灭火设备、熟悉逃生路线;

  •  用电安全:禁止在储能舱内堆放杂物,定期检查电缆绝缘层(避免老化短路)。

2、应急处置:按 “流程” 来

  •  热失控应急:若检测到电池温度骤升(超 80℃)+CO 浓度超标,立即停机,启动消防系统,疏散人员,禁止用水灭火;

  •  电网停电应急:若电网停电,储能切换至离网模式保障关键负荷,同时联系电网公司确认停电原因,待电网恢复后再并网。


五、全流程避坑指南:3 大高频问题与解决方案

坑 1:规划时忽视 “政策时效性”

  •  问题:某项目按 “地方 200 元 /kWh 补贴” 测算回收期 6 年,但建设完成后补贴政策到期,实际回收期延长至 9 年,收益大幅下降;

  •  解决方案:政策调研时确认 “补贴有效期”,若补贴即将到期,需测算 “无补贴场景下的回收期”,或加快项目进度赶在补贴截止前并网;同时关注政策延续性,预留 “无补贴时的收益优化空间”(如增加调峰收益)。

坑 2:建设时 “设备兼容性差”

  •  问题:某项目 BMS 用 A 品牌,PCS 用 B 品牌,调试时发现通信协议不兼容,需额外加装协议转换器(增加成本 15 万元),延误并网 1 个月;

  •  解决方案:设备选型时优先选 “同一品牌成套设备”(如 BMS 与 PCS 同品牌),若不同品牌,需在采购前开展 “兼容性测试”,签订 “兼容保证条款”(如不兼容由供应商负责解决)。

坑 3:运营时 “运维不到位”

  •  问题:某项目未定期巡检,电池散热风扇故障未发现,导致电池温度升至 45℃,1 个月内容量衰减 5%,年收益减少 3 万元;

  •  解决方案:制定 “标准化运维手册”,明确巡检内容与周期,可委托专业运维公司(如年运维费约为设备总价的 2%-3%),或安装 “远程监控系统”,实时预警设备异常。


储能项目落地的核心是 “系统思维 + 细节把控”

从规划到运营,储能项目落地没有 “捷径”,但有 “章法”:规划阶段需 “聚焦目标、算清账”,设计阶段需 “方案精准、备审批”,建设阶段需 “进度可控、质量过硬”,运营阶段需 “运维到位、收益优化”—— 每个阶段都需兼顾 “经济、技术、安全、合规”,避免 “单点疏忽导致全局失败”。


随着储能技术成熟、政策完善,储能项目落地会更高效,但 “全流程管控” 的核心逻辑不会变。对于项目方而言,需跳出 “重建设、轻运营” 的思维,从 “项目立项” 就考虑 “长期盈利”,才能让储能项目真正从 “落地” 走向 “持续创造价值”。

以上是由绿电直连智慧管理系统厂家西格电力分享,欢迎您阅读、点赞。

发布于: 2025-11-08阅读数: 3
用户头像

西格电力
